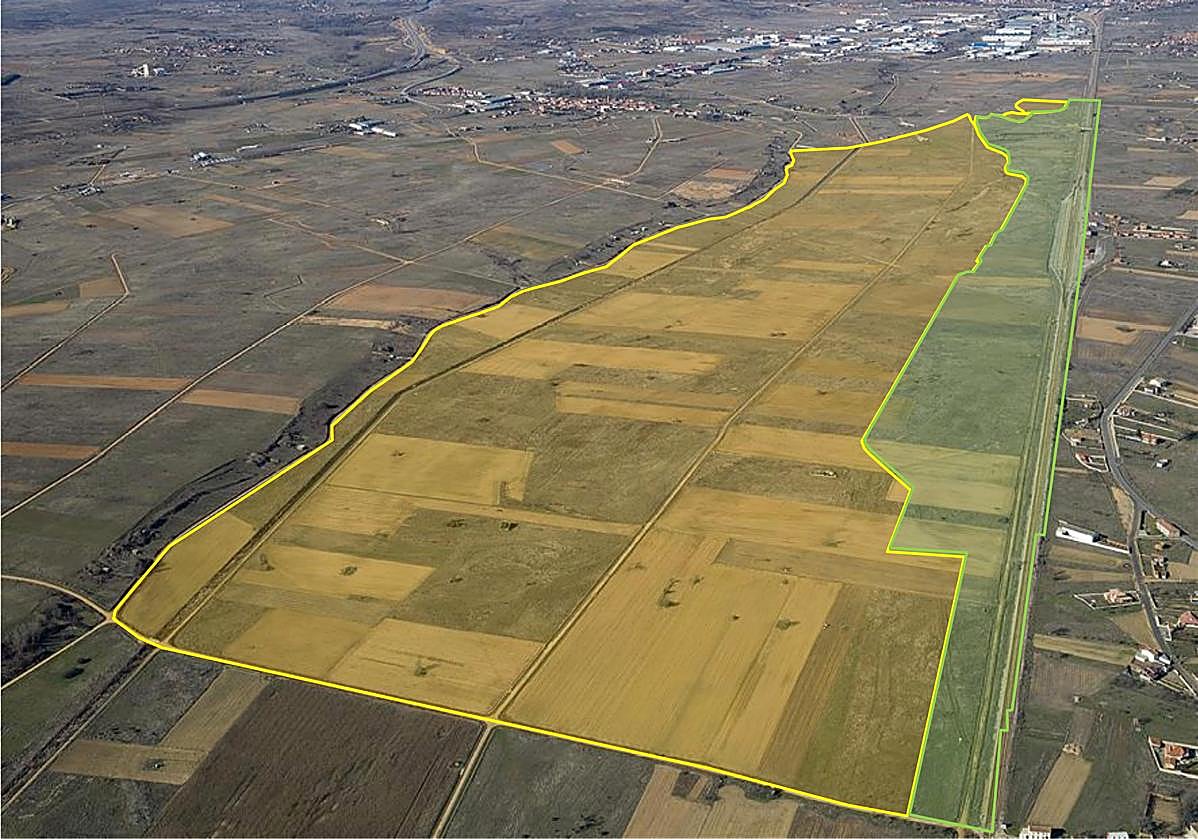

Imagen aérea de la zona donde se ubicaría la plataforma. Sepes

Torneros quema los plazos del Gobierno sin mover una sola piedra

Cuando se cumplen cinco años del proyecto de redacción, la plataforma intermodal, que el Sepes comprometió para finales de 2024, sigue siendo un secarral

Martes, 1 de julio 2025, 08:16

Comenta

«Es una de las pocas grandes bolsas de suelo finalista disponibles actualmente en el mercado inmobiliario español». Así recoge en su propia web la empresa pública propietaria del suelo, Sepes, dependiente del Ministerio de Vivienda y Agenda Urbana, el «inicio inmediato» de las obras de urbanización de la plataforma intermodal de Torneros-Grulleros, en la provincia de León.

Sin embargo, esa inmediatez data del año 2022 cuando el exdirector Fidel Vázquez presentó a bombo y platillo, en el hostal de San Marcos de León, y de la mano de la exdelegada del Gobierno, Virginia Barcones, el proyecto con plazos y presupuestos.

Han pasado casi tres años -más de 32 meses- y las 200 hectáreas de terreno proyectadas no han visto moverse ni una piedra. Apenas lo ha hecho un papel, que volvió a quedarse en el cajón hace un años. Desde entonces, nada más se sabe de una eterna promesa que el diputado Javier Alfonso Cendón avanzó como «prioritario» para el Ejecutivo de Pedro Sánchez.

Aquel 17 de octubre de 2022 se avanzó una urbanización que se desarrollaría en cuatro fases para facilitar el inminente inicio de los trabajos. Para ello se contaría con un presupuesto inicial de 50 millones, de los que 25 ya estarían agendados, y empezar a levantar 32 de las 141 parcelas modulares que ocuparían los 270.000 metros cuadrados disponibles.

Proyecto para la plataforma logística.

«Al día siguiente», se aseguró en aquella ocasión, tras la aprobación del proyecto de actuación por parte de la Junta de Castilla y León, se sacaría a licitación la urbanización. Hubo licencia autonómica, llegó el 21 de julio de 2023 recogida en el Bocyl, y hasta ahí. El periplo de 16 meses para construir la plataforma de Torneros, que comprometió el Gobierno de España, debía dar como resultado que las primeras empresas pudieran funcionar en noviembre de 2024. Y hasta aquí llegó el sueño de Torneros.

Sin noticias de Torneros

La imagen que deja hoy este área es la misma que tenía el 28 de julio de 2010, cuando se firmó el convenio de cesión del suelo por parte de los ayuntamientos de Onzonilla y Vega de Infanzones, hace ahora 15 años. Y también es la misma que el 2 de julio de 2020, hace justo un lustro, cuando el BOE recogía el proyecto de redacción.

Las últimas noticias fueron el intento de licitación de la subestación de potencia, que quedó desierta en abril de 2024 tras encontrar una única UTE interesada en quedarse con el proyecto.

En todo este periplo, desde aquella presentación en San Marcos, las únicas noticias sobre Torneros han llegado en forma de promesas. «Es un espacio fundamental. Ya se encuentra en la red europea y se va a hacer. Ya ha sido ratificado», confirmaba Cendón a finales de 2023. Para ello apuntaba al presupuesto de 2024, que nunca se llegó a aprobar.

Esta funcionalidad es exclusiva para registrados.

Reporta un error en esta noticia

* Campos obligatorios

leonoticias Torneros quema los plazos del Gobierno sin mover una sola piedra

Torneros quema los plazos del Gobierno sin mover una sola piedra
